清华主页 - 清华新闻 - 菁菁校园 - 正文

四年攻坚,铸就更强劲的“电力心脏”

清华110千伏变电站增容改造项目顺利完成

实习记者 吕婷


今年10月,一颗更强劲的“电力心脏”在清华铸成——随着110千伏变电站增容改造项目的顺利完成,清华的源头供电能力成倍增长,可以满足未来八至十年的用电需求,供电可靠性大幅提升。110千伏变电站增容改造计划在2010年被提上议程,2012年3月项目正式进入报批和施工阶段。经过四年多的攻坚克难,电管科团队以全程零失误的施工为全校师生交上了一份满意的答卷。

边运行边施工“量身定制”改造方案

该项目在实施前经过了一年多的充分论证。随着学校建设一流大学的各项工作迅速展开,学校用电量每年以15%~20%的速度快速增长,110千伏变电站原有的两台主变压器经常需要同时运行。论证会上,校内外相关专家一致认为,根据学校用电负荷增长的趋势,以及学校建设一流大学所必需的用电规模和用电性质,从长远来看供电能力需要提高,110千伏变电站的增容改造很有必要。在充分考虑学校的资源条件和北京市供电局的要求后,学校决定在已有的变电站上新增一台50000千伏安主变压器。

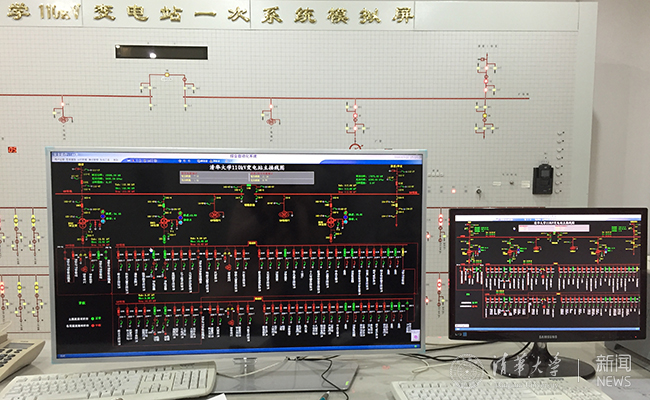

110千伏变电站系统模拟屏。

由于增容改造工程是在运行状态下的变电站进行,不能长时间停电成为施工的最大难点。修缮中心副主任邢毅介绍说:“四年的时间里,变电站一直在施工的状态下保障学校供电,对我们的技术路线和施工组织提出了非常高的要求。”为了保障学校各单位的正常用电,电管科团队并没有完全采纳北京市供电局提出的常规化方案,而是在确保安全合规的前提下,按照清华的实际和需求“量身定制”了设备更新和电缆倒路的方案。“有些工作必须断电才能做。为了把停电对师生的影响降到最低,我们将停电倒闸工作都安排在后半夜,四年来共安排停电倒闸约300台次。”邢毅说。

安全第一 上万次操作零失误

确保施工和运行的安全,是此次增容改造项目的重中之重。从开始施工到完成送电,电管科团队真正实现了全程零失误。这背后,是精湛的技术和严密的操作为其保驾护航。“从技术主管到一线操作人员都必须是行家,才能保障工程安全进行。”邢毅说。每一个技术细节都需要电管科的运行人员与供电局的施工人员不断磨合,实现无缝对接,才能最后得以实施。“任务重,人员杂,我们需要随时紧绷神经,以一种备战状态应对可能出现的各种问题。”110千伏变电站运行值班员李长峰说。

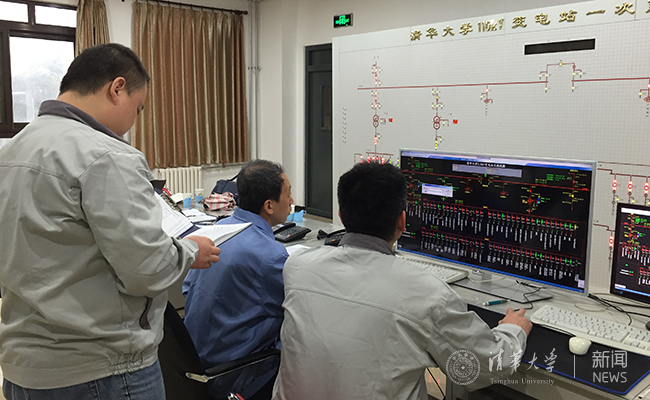

值班员正在进行模拟屏操作。

“一定要万无一失”,是电管科的工作人员常常提及也铭记在心的标准。在110千伏变电站的值班室,桌上放着厚厚的一叠操作票,上面准确地记录了每一次操作的时间、任务、操作顺序、操作人和监护人。当天的值班长姬方向我们介绍了操作流程:“写完操作票后需要在模拟屏上模拟,模拟无误后用计算机进行远程处理,最后再去现场检查。每个操作方案基本都备有预案。”远程操作需要三个人协作完成:一人宣读操作票的步骤,一人操作,一人监督。“一个人容易犯错,但三个人犯错的几率就很小了。”姬方说。

变电站的增容改造往往牵一发而动全身,需要紧密的协作与配合。一旦涉及倒闸,送电的上下游需要配合,远程监控和实地检查也要配合。110千伏变电站增容改造工程分为两期:一期是站内10千伏设施更新改造,二期是110千伏设施改造。电管科的运行人员既要做好日常的运行保障工作,又要参与到增容改造工作中,每个人都担起了两份责任。110千伏变电站自建站起就实行24小时值班的工作模式,但是在改造过程中的关键节点,即使不当值的运行人员也会坚持到岗,与伙伴们并肩作战。处于送电下游的10千伏配电站的运行班组也要配合110千伏变电站的改造,一旦需要半夜倒闸,就要全员出动,与学校各单位进行用电协商,保证在最短时间完成倒闸,将影响降至最低。“之所以申请每次半小时的停电时间,是为了给倒闸工作预留应急处理的余地,但是绝大多数情况下,我们都在5分钟之内完成规定动作。”电管科副科长、高级工程师王兰说,“倒闸涉及17个开闭站、100多个配电室的同时操作,上万次操作不允许有一次失误。”

新旧切换 平稳度过用电高峰

110千伏设施改造更新基本完成后,为了顺利完成新老供电系统的停电送电切换工作,修缮中心在今年9月专门成立了新装供电设备送电项目的领导小组和工作小组。领导小组组长、修缮中心主任赵满成清晰地记得,进行切换工作的第一天,意料之外的高用电负荷就让整个团队捏了一把汗。由于要完成新老变压器设备的衔接,需要暂时将供电负荷集中在一台50000千伏安的主变压器上。

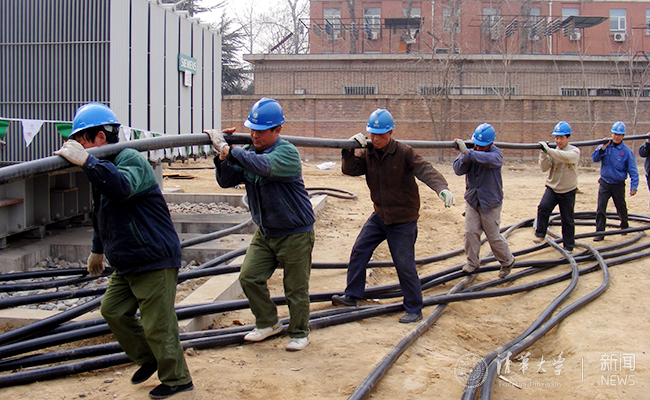

铺设电缆。

“我们根据前三年的用电数据,把切换工作安排在全校用电负荷较低的9月,并且提前通知各单位进行限电。但是今年9月的气温尤其高,9月5日下午4时学校的用电负荷达到了4.5万千瓦,也就是主变压器负荷的临界值。我们当时非常紧张,必须马上决定是否进行拉闸操作。”赵满成说。

工作小组的技术总监王兰也参与了决策,她回忆说:“按照我们的预案,万一出现负荷超标的情况,为了保障学校的教学工作,第一步要先对清华科技园区进行拉闸。”

决策团队充分考虑了紧急拉闸的后果——一旦拉闸,科技园区的电梯和电梯里面的人员都会受到影响,结合对设备温度等物理特性的分析研判,最后决定暂时不拉闸,而是紧急让各单位采取限电措施。

10分钟后,学校用电负荷下降到正常水平,平稳度过了这次用电高峰。

为世界一流大学建设提供可靠电力保障

9月13日,110千伏变电站一半的新设备安装调试完毕,第一次送电顺利完成。110千伏变电站运行值班员韩宁说:“顺利完成的前提是各项准备工作都做到近乎完美。那天站内所有工作人员从早上8点一直忙到凌晨4点。送电完成的那一刻,我只能用畅快来形容我当时的心情。”韩宁和他的班组同事已经连续八年在学校里过春节,大年三十也一直值守在110千伏变电站。韩宁的同事李长峰说:“新设备对我们运行人员提出了更高的要求。增容改造过程中,每天都要学习新的知识,虽然忙碌但很有成就感。”

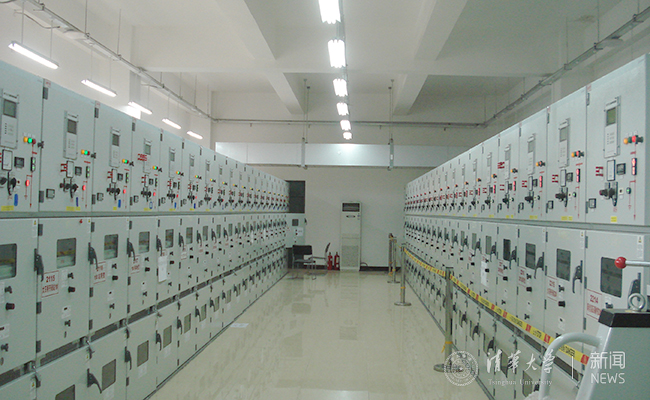

新增78面10千伏高压开关柜。

新装供电设备经过三次送电操作后,110千伏变电站改造增容项目终于圆满完成。10月9日上午,校党委书记陈旭、副校长吉俊民来到校内110千伏变电站,听取了关于变电站增容改造的工作介绍,并与参与改造的工作人员进行交流。

陈旭表示,电力供应是建设世界一流大学的重要保障,110千伏变电站增容改造项目在大家的共同努力下顺利完成,全校师生为之振奋。陈旭在讲话中充分肯定了后勤部门吃苦耐劳、不断创新的精神。她特别提到,在改造过程中,夜间倒闸改造预估需要停电半小时,在大家的通力合作和共同努力下,只需停电几分钟就迅速完成了倒闸操作,全校师生都觉得对学习生活没什么大的影响,这样的工作协作水平正是清华精神和清华水准的体现。

吉俊民说,电力系统是学校正常运转的“心脏”所在。增容改造工程历时多年,修缮中心电管科在保障供电网络安全运行方面做了很多工作,把学校大局放在心上、把困难留给自己,在节假日甚至深夜时分仍然坚守在一线,是一支特别能战斗的队伍。这种无私奉献、克服困难精神值得后勤部门所有职工学习。希望大家继续努力,维护好学校的“电力心脏”,保障学校各个方面发展不受供电影响和限制。

据电管科工作人员介绍,此次增容改造新增的设备都是电力行业中最安全可靠的设备。工程将新增的主变压器和组合开关放置在了室内,同时将110千伏接线方式由外桥接线改为更安全的单母线分段接线,10千伏接地系统由消弧线圈改为小电阻接地系统,提高了供电的可靠性。

赵满成介绍说,110千伏变电站增容的完成,使学校的供电模式从“一用一备”(两台主变压器,用一台、备一台),转变为“两用一备”,源头供电能力翻了一番,能满足学校未来八至十年的用电需求,供电可靠性大幅提升,对学校建设发展提供了强有力的支撑。未来,修缮中心电管科将继续完善校内配电网络的建设,大力推进配网自动化的建设速度,为学校建设世界一流大学提供最可靠的电力保障。

来源:新清华 2016-11-23

清华新闻网11月25日电

编辑:李华山

2016年11月25日 11:33:54

相关新闻

读取内容中,请等待...

最新动态

威尼斯9499登录入口新闻中心版权所有,威尼斯9499登录入口新闻网编辑部维护,电子信箱: news@tsinghua.edu.cn
Copyright 2001-2020 news.tsinghua.edu.cn. All rights reserved.
Baidu
sogou
